金刚砂耐磨地坪施工质量控制技术

分享 发布时间:2023/9/27

一、金刚砂耐磨地坪——简介

概述:

金刚砂耐磨地坪 ——由一定颗粒级配的矿物合金骨料(俗称金刚砂),均匀地撒布在即将初凝阶段的混凝土表面,经专门手段加工,从而使其与混凝土地面形成一个整体,具有高致密性和着色的高性能耐磨地面。

金刚砂地坪极大地提高了混凝土的密实度,减少起尘,耐磨性好。

地面可着“草绿”、“黄色”、“灰色”、“原色”等几种颜色。

适用范围:厂房、仓库、地下室、停车场等要求起灰少耐磨地面。

耐磨地坪大致可以分为两种:矿物骨料和金属骨料硬化耐磨地坪。

二、施工流程——砼

1)基层钢筋制作安装,钢筋Ф6.5@200×200。

2)为避免结构柱周围地面开裂,必须在地面与结构柱之间设置分格缝,缝宽5mm,各楼层分隔缝在地面细石混凝土强度达到70%后,用砂轮切割机切割。切割前,必须弹线,保证分格缝笔直。柱边、通风管道、电器间、水箱间、消防设备基础边等均应设置分格缝。

3)基层新灌的混凝土强度为C30为宜,基层混凝土泵送工艺应充分做好准备工作确保连续浇筑,混凝土表面应密实、平整、且无泌水。

4)可先进行混凝土凝结时间试验,选择适宜的混凝土配合比及水泥外加剂。混凝土凝结过快使金刚砂面层无法施工,混凝土凝结过慢金刚砂施工时大量水泥浆向上挤冒而影响表面质量。

三、施工流程——金刚砂

清理基层→弹控制线→细部处理→铺设疏水层→制作灰饼→模板支设→细部处理→浇筑砼(随铺隔离层)→找平→放置钢筋网片 →找平→剔出灰饼→找平→提浆→混凝土初凝后原浆推光掺金刚砂6kg\平方米,随撒随抹(播撒2/3) → 4~6小时(播撒1/3) 磨光→细部处理→养 护→拆模→切缝→成品保护

重点注意工序:

1、基层清理

将表面结块的淤泥、灰浆、混凝土块提前剔除,将集水井、电梯井内的杂物及积水清理干净,把处理后松散的垃圾归堆、运出场外。

2)、做灰饼

根据墙面弹线标高,将规格为150*150*150预制混凝土块嵌入疏水层中,纵横间距约为2m,用1:2干硬性水泥砂浆在空心砌块上做50mm见方灰饼,并向集水井方向找坡,最薄处45mm。(如工程地面面积较大,应用水准仪测出基层的实际标高并算出面层的平均厚度,确定面层标高,然后做灰饼。)

3)、抹平压光

混凝土按标高刮平后把灰饼剔掉,并用混凝土填平。然后用木抹子揉搓压实,用刮杠检查平整度。待混凝土收水后,随即用铁抹子进行头遍抹平压实,抹时应用力均匀,后退操作。

4)、 第二遍压光、撒金刚砂

在混凝土初凝后,在混凝土表面均匀的撒一层金刚砂,金刚砂用量控制在6kg/平方米。随后进行第二遍压光,用铁抹子边抹边压,把凹坑、砂眼填实压平,使表面平整,要求不漏压。

四、施工常见问题及对策

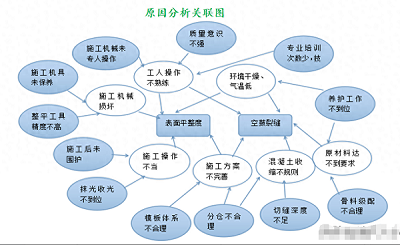

1、质量关联分析

2、要因确认

3、末端因素确认

1)末端因素:专业培训少,技术不熟练

确认方法:调查分析现场验证;

确认标准:工人熟练掌握施工工艺;

确认内容:项目严格按照技术先行的原则指导施工,做好技术支持,保证现场按照方案实施。设置样板区,实行样板引路。

2)模板体系不合理

确认方法:调查分析现场验证

确认标准:拼缝平直、有足够刚度;

确认内容: 经过调查,在施工前结合接缝处施工对工人做技术交底,接缝处做特殊的处理措施,使模板拼接平整,模板在使用过程中不发生变形、翘边等情况,保证接缝的垂直平整度和足够刚度。

3)养护工艺不到位

确认方法:现场调查现场验证;

确认标准:将养护工作责任到人,保证地面湿润时间和程度;

确认内容: 浇水养护时间及方式,是否正确覆盖保护膜,是否采用养护剂;

4)骨料级配不合理

确认方法:调查分析现场验证

确认标准:混凝土骨料级配均匀,坍落度符合要求

确认内容:检查配合比资料;

5)分仓设置不合理

确认方法:现场测量现场验证

确认标准:分仓尺寸不大于6m;缝的深度是地坪厚度的1/3;

确认内容:1、分仓施工尺寸不大于6m,以柱网轴线为分仓界限,应符合要求。2、在柱边、结构墙及砌体墙、通风、电器、水箱间、消防等设备基础处按照施工要求设置分隔缝。

6)测量仪器误差大

确认方法:现场测量现场验证

确认标准:水准仪精度在2mm以内;

确认内容:对仪器进行检查,首先对仪器进行校核,施工采用的是水平激光仪, 在大面积地面中采用激光仪,明显精度不够,做好混凝土面整平工作,根据建筑物±0.000标高在墙面及柱上弹出标高控制线、做灰饼。

7)切缝深度不足

确认方法:现场检查现场验证

确认标准:切缝深度为地坪厚度是三分之一;

确认内容: 按照设计做法,地坪厚度为80mm,切缝深度应至少达到30mm,切缝宽度为5mm,在现场已施工区域的切缝深度进行测量统计

8)施工成品未保护

确认方法:调查分析现场验证

确认标准:满足正常时间段内的施工需要;

确认内容:项目部未加重成品保护工作,在施工阶段及时候后未做好围挡维护,也没有醒目告示,未做好施工交叉安排,使得成品被破坏;钢筋被破坏,及容易导致裂缝及面层不平整等问题;
